09 Baublog: Baufortschritt Kirschbaummühle Juni 2026

Veröffentlicht am: 30.06.2026

Im Juni wurden auf der Baustelle der Kirschbaumühle wichtige Meilensteine erreicht. Mit der weitgehenden Fertigstellung der Entkernungsarbeiten, der Untersuchung der historischen Ufermauer sowie dem Start der Bohrpfahlgründung konnte das Sanierungsprojekt vorangebracht werden.

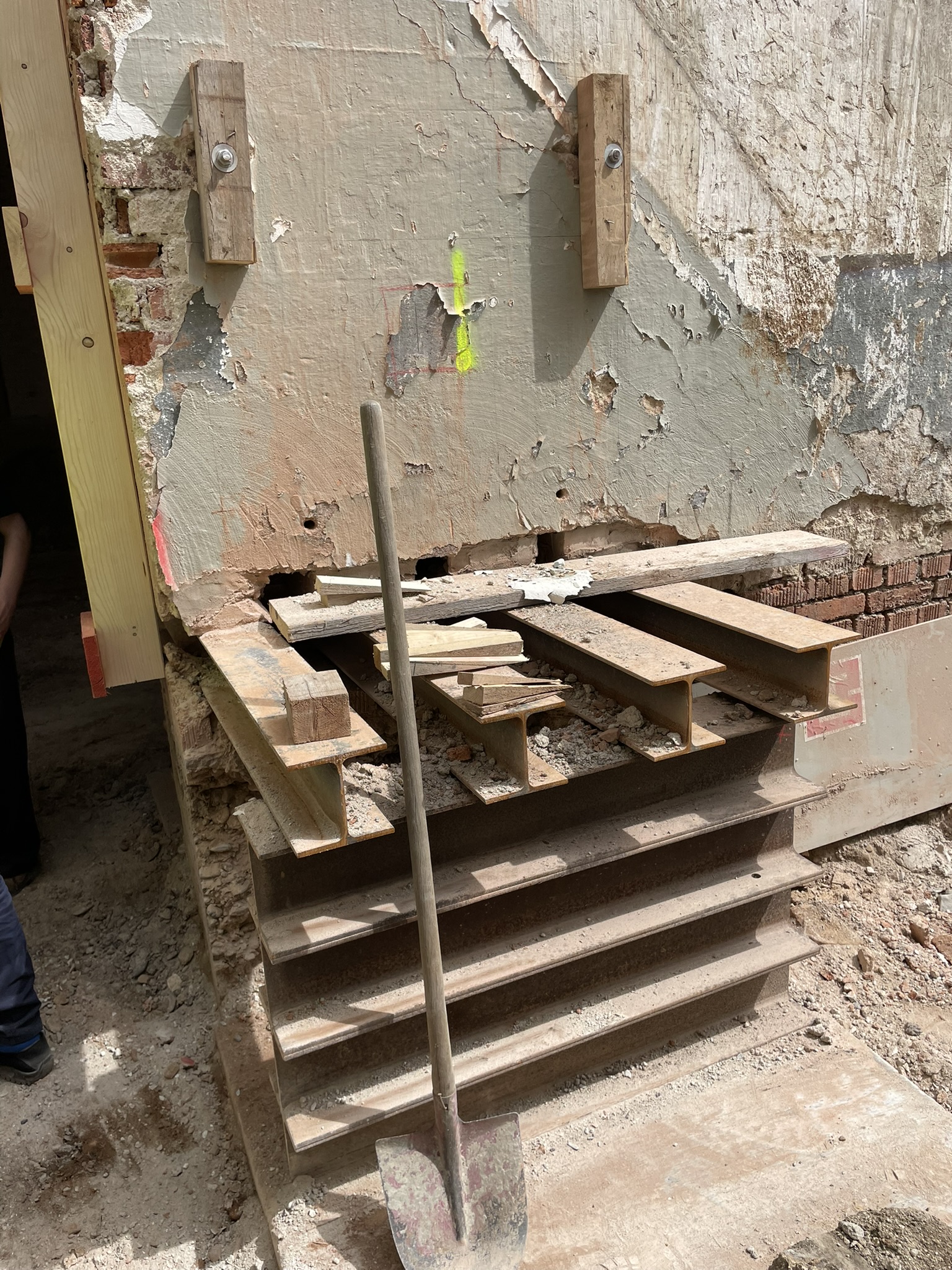

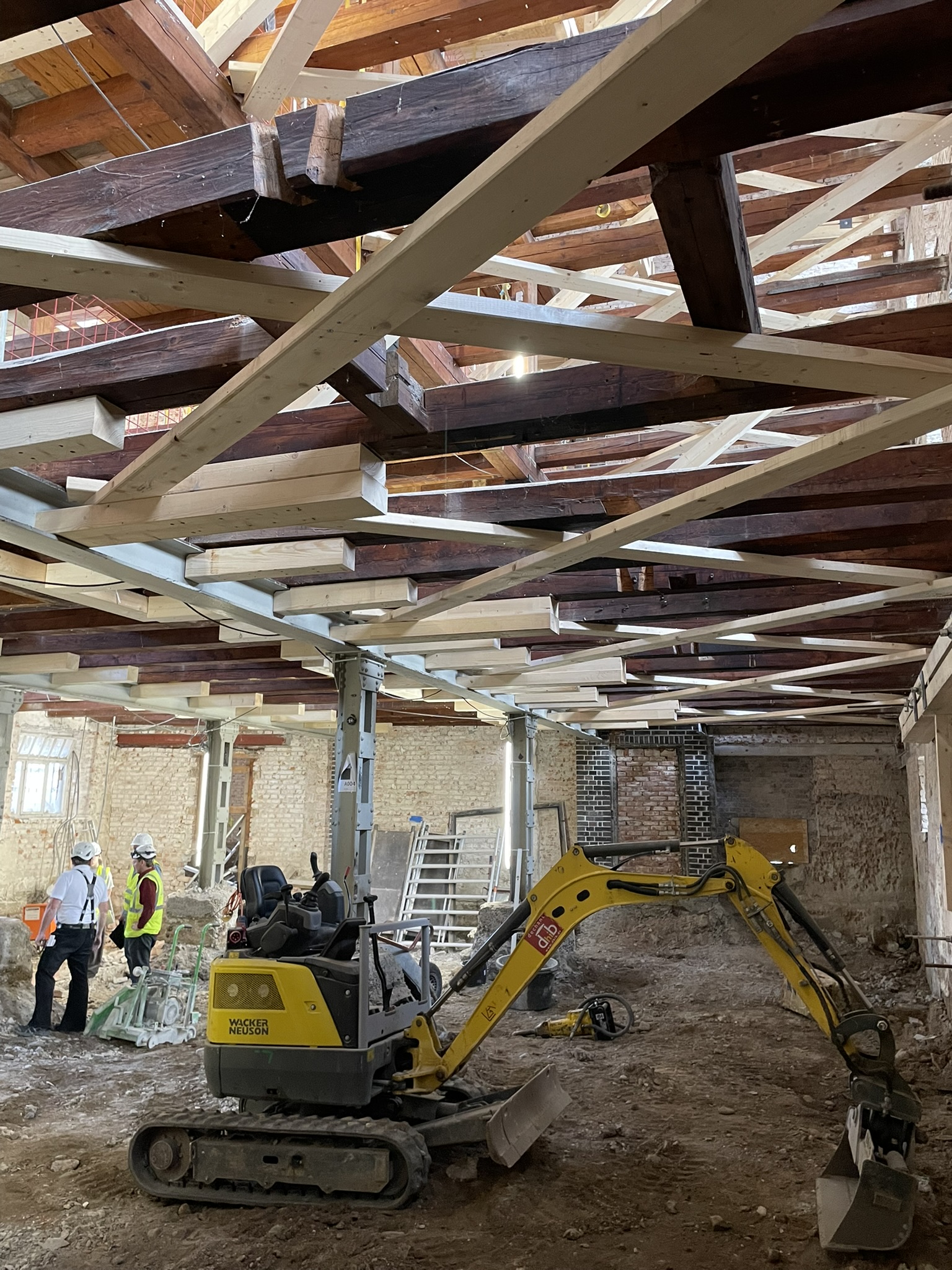

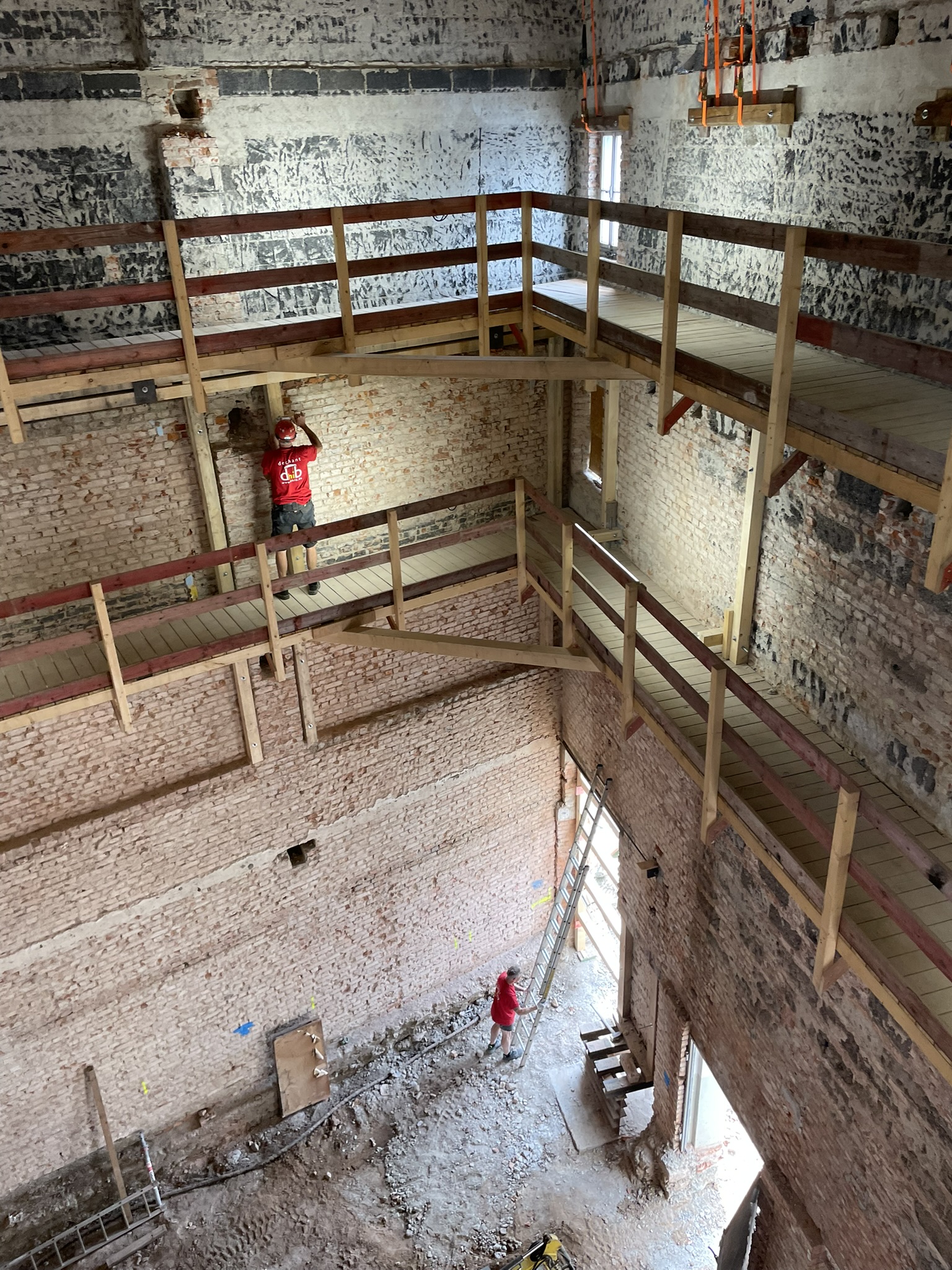

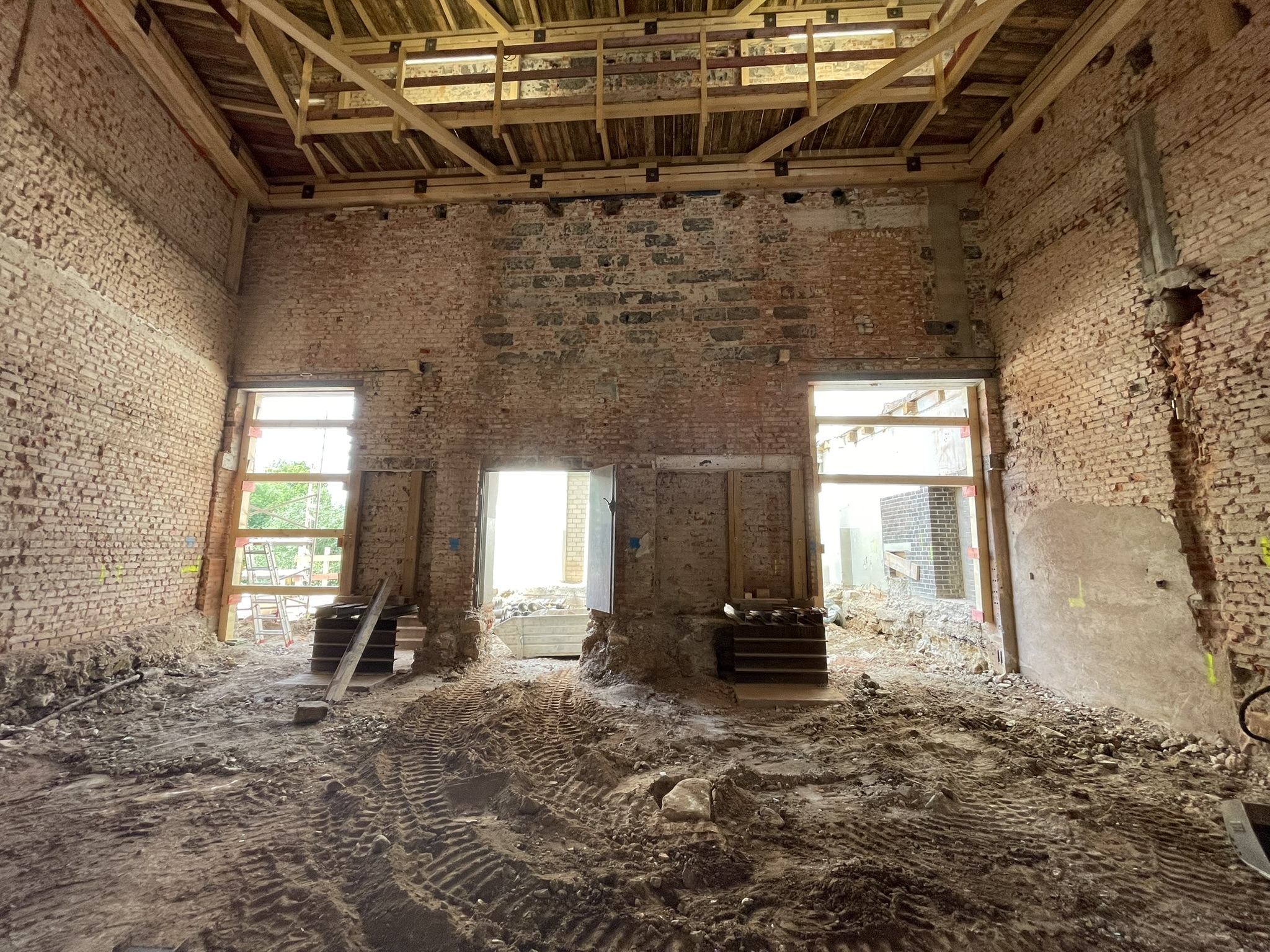

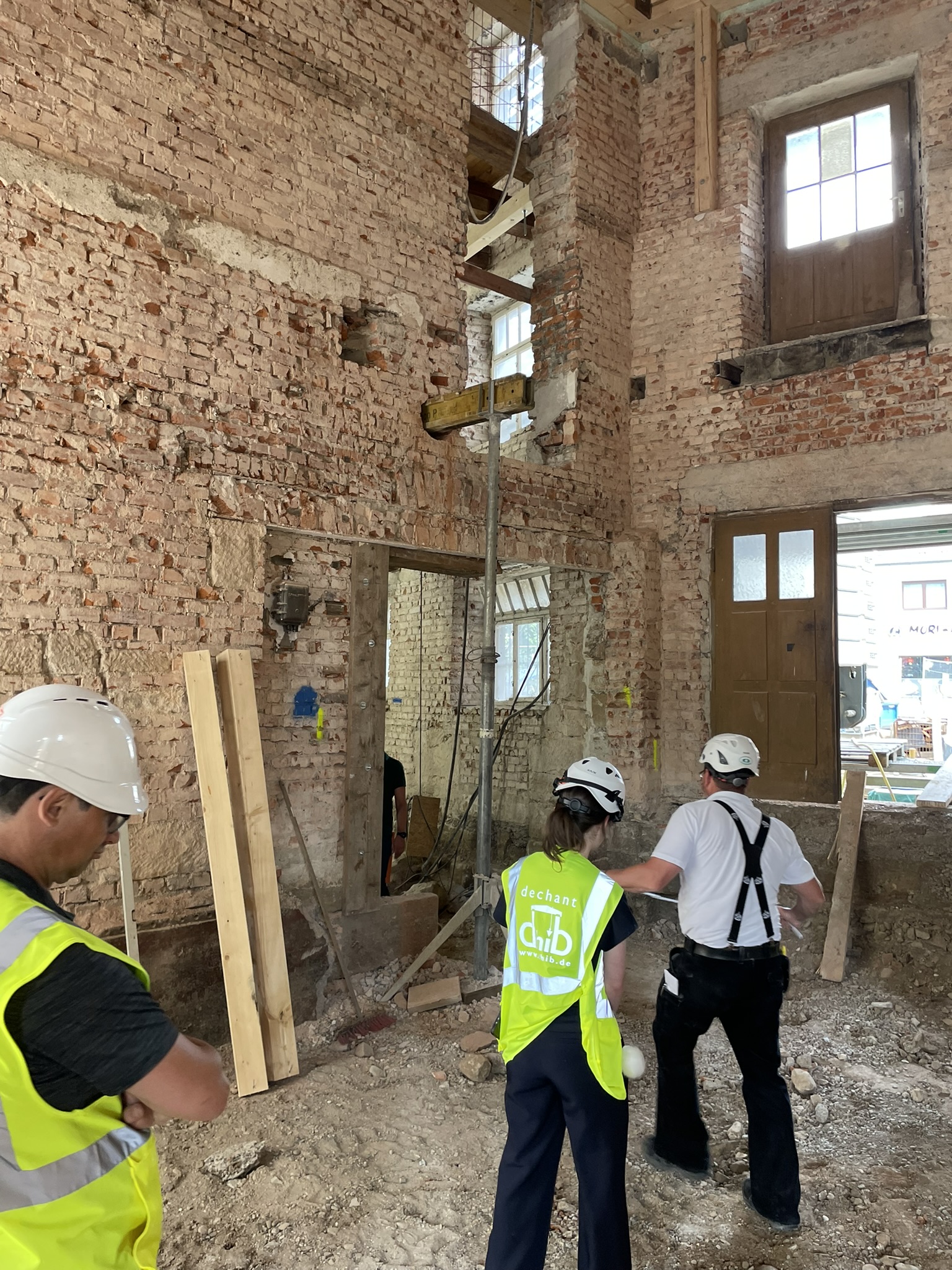

Ein wesentlicher Schritt war die VOB-Abnahme der Entkernungsarbeiten durch die Firma Dechant. Am 8. Juni wurden die statisch relevanten Leistungen abgenommen. Kleinere Restarbeiten werden noch im Laufe des Monats ausgeführt. Damit ist die umfassende Entkernung des Gebäudes nahezu abgeschlossen und die erforderliche Baufreiheit für die nachfolgenden Gewerke geschaffen.

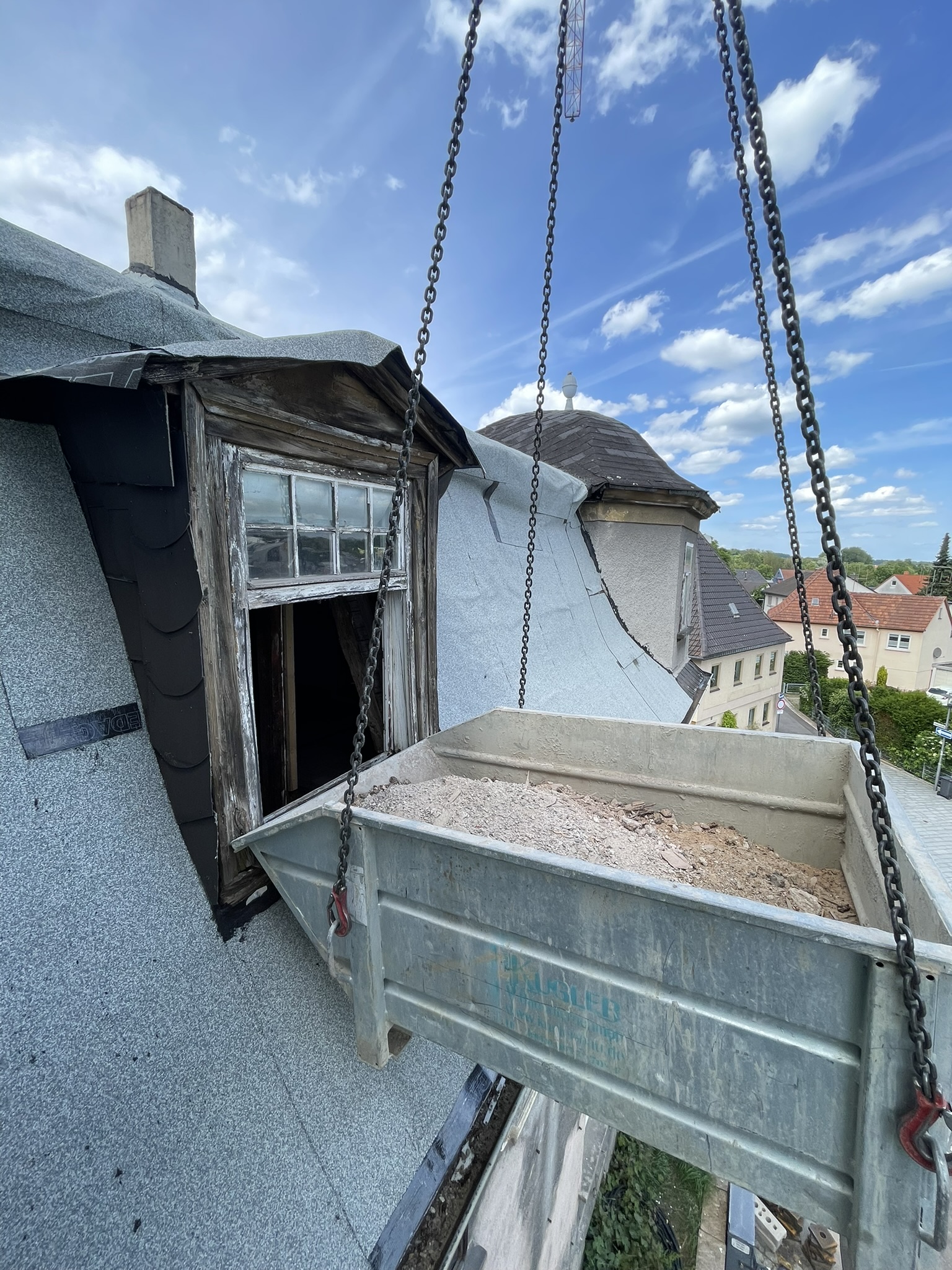

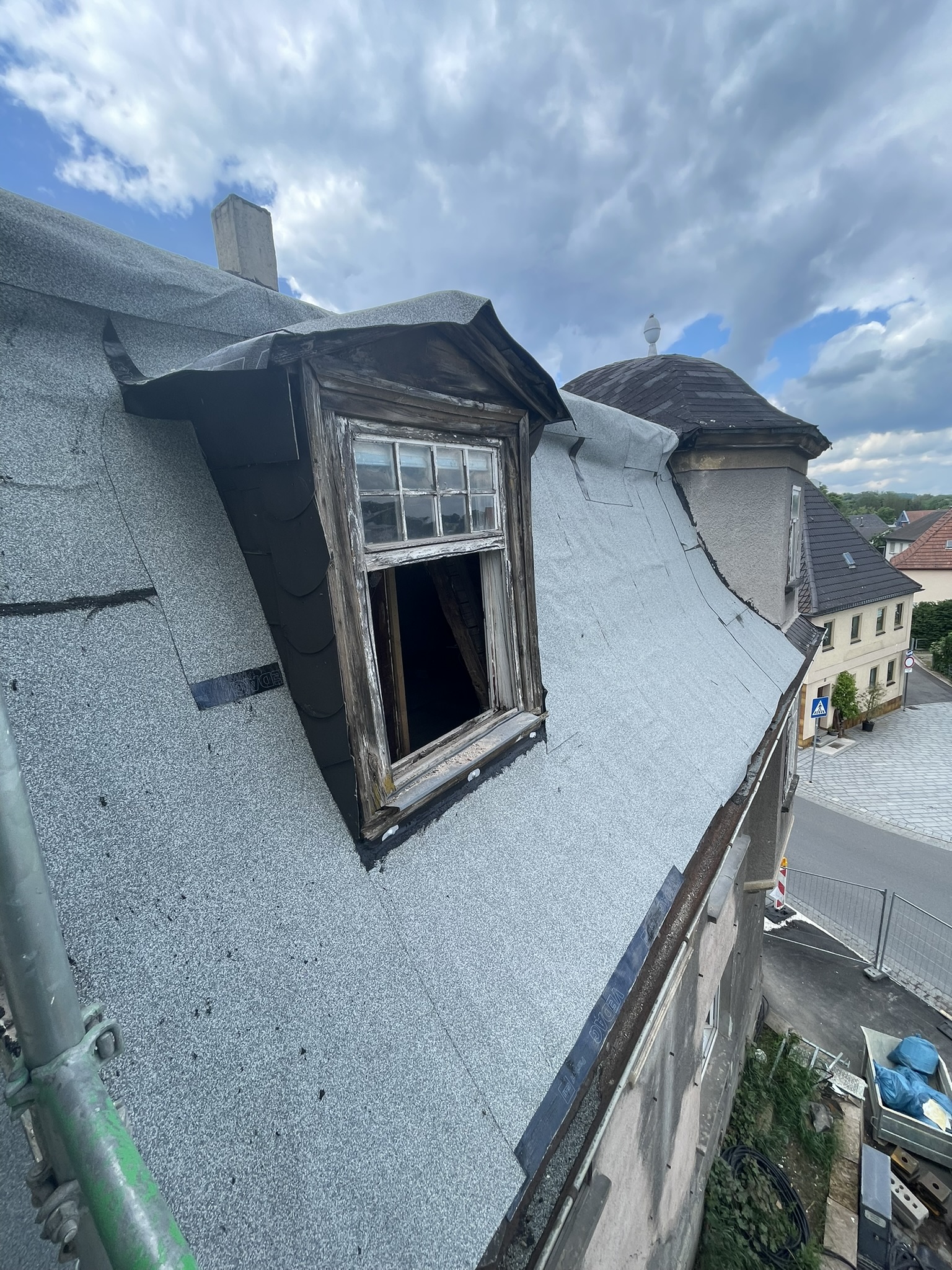

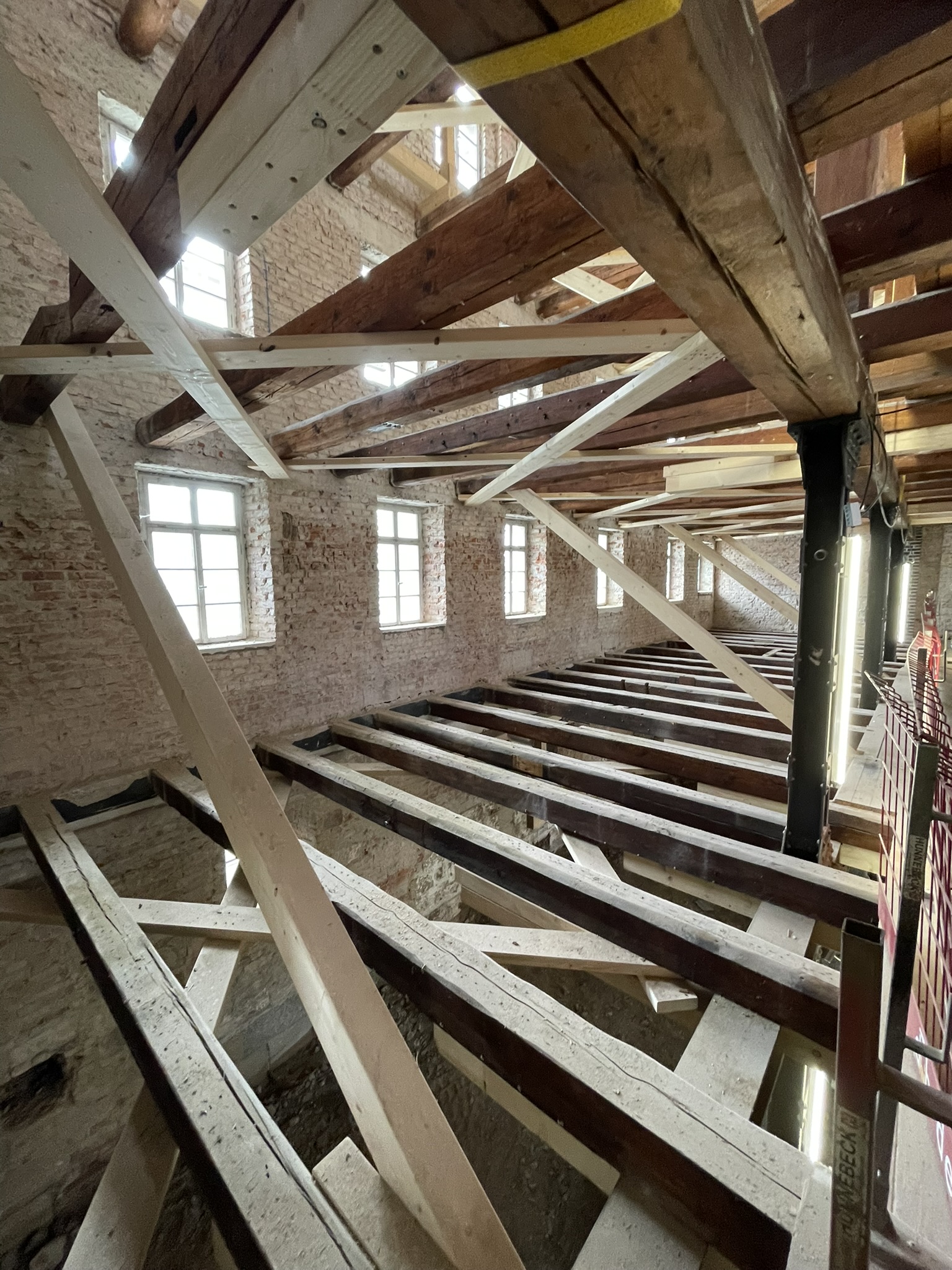

Unvorhergesehen musste im Juni zudem eine Dachnotsicherung an der denkmalgeschützten Villa durchgeführt werden. Die starken Niederschläge der vergangenen Monate hatten an einer lokalen Stelle des Daches zu einem Wassereintritt geführt. Das eingedrungene Wasser verursachte einen begrenzten Schaden bis in das Erdgeschoss. Um weitere Beeinträchtigungen der historischen Bausubstanz zu verhindern, wurde die Dachhaut zunächst provisorisch instand gesetzt. Gleichzeitig wurden die betroffenen Bereiche im Gebäude geöffnet, getrocknet und teilweise abgestützt. Die dabei gewonnenen Erkenntnisse liefern zugleich Grundlagen für die anstehende Planung der umfassenden Dachsanierung der Villa.

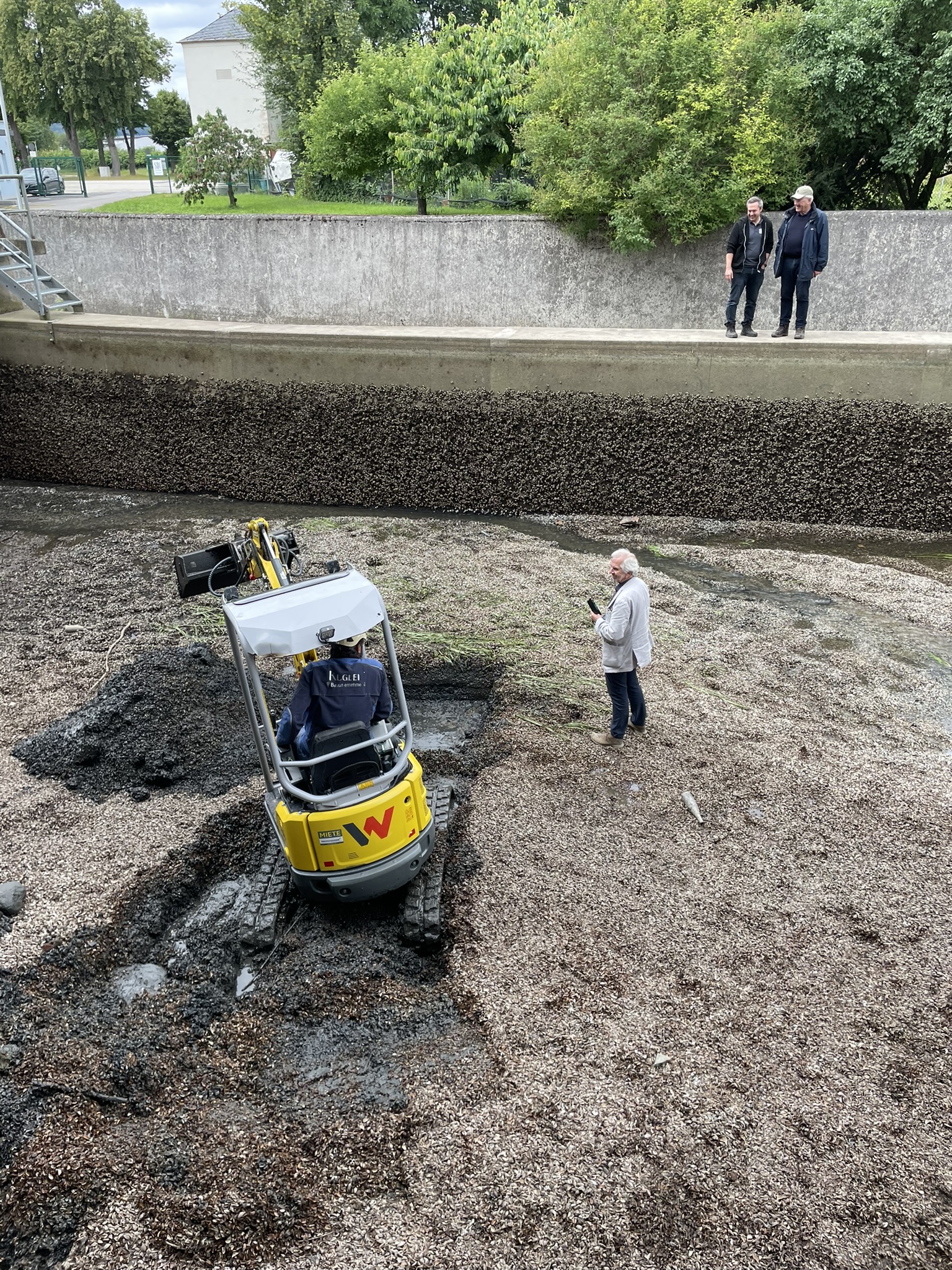

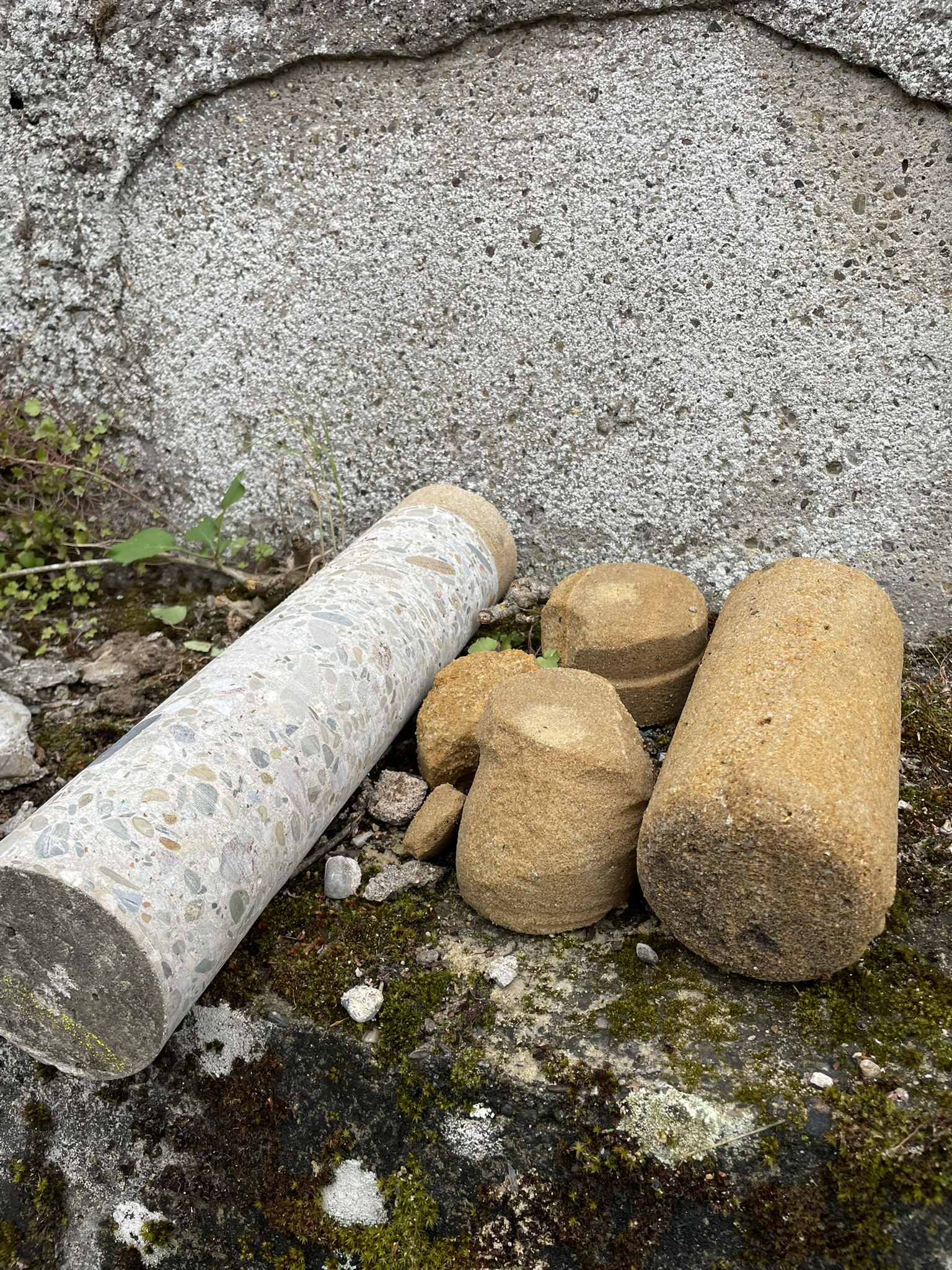

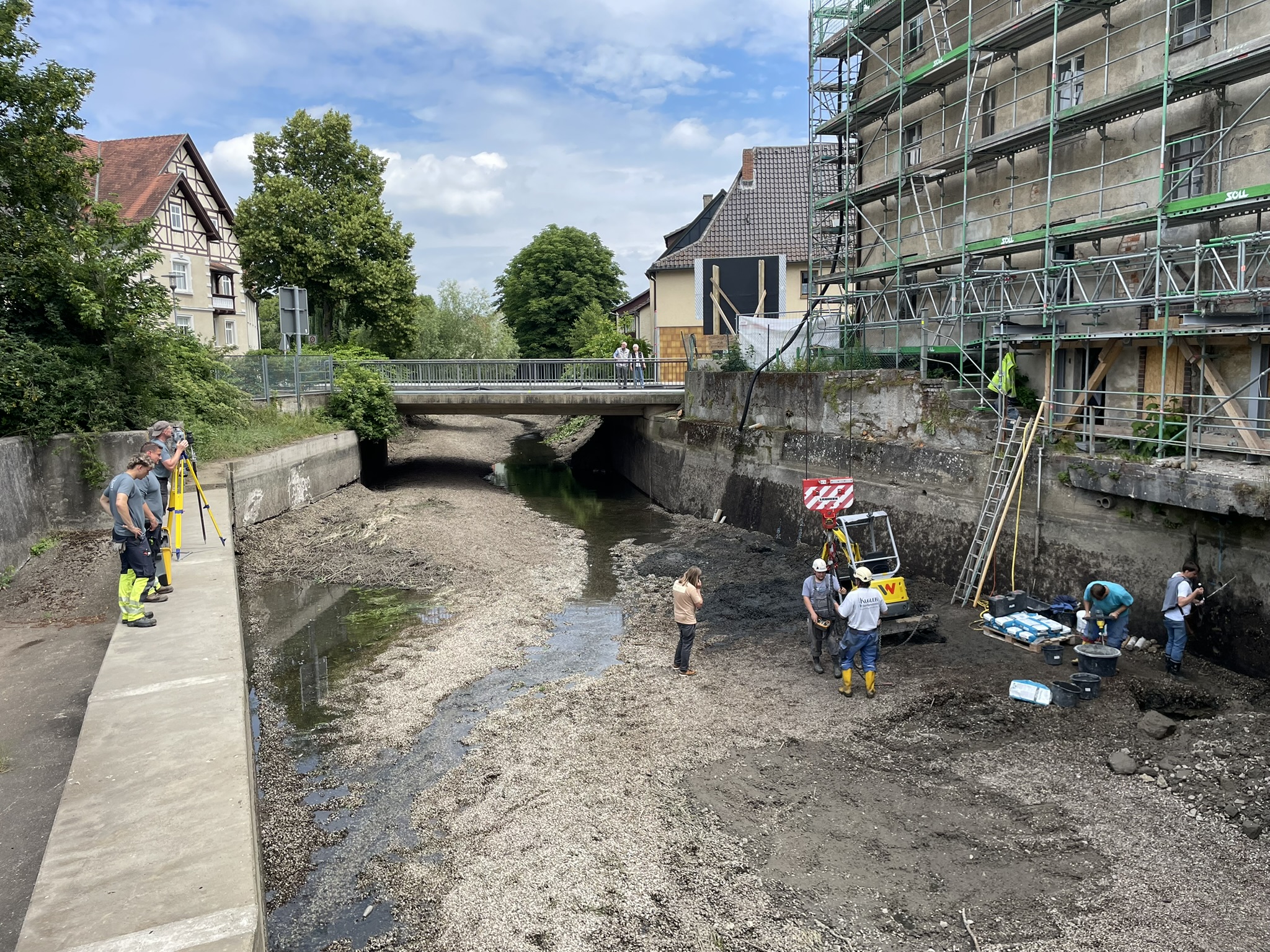

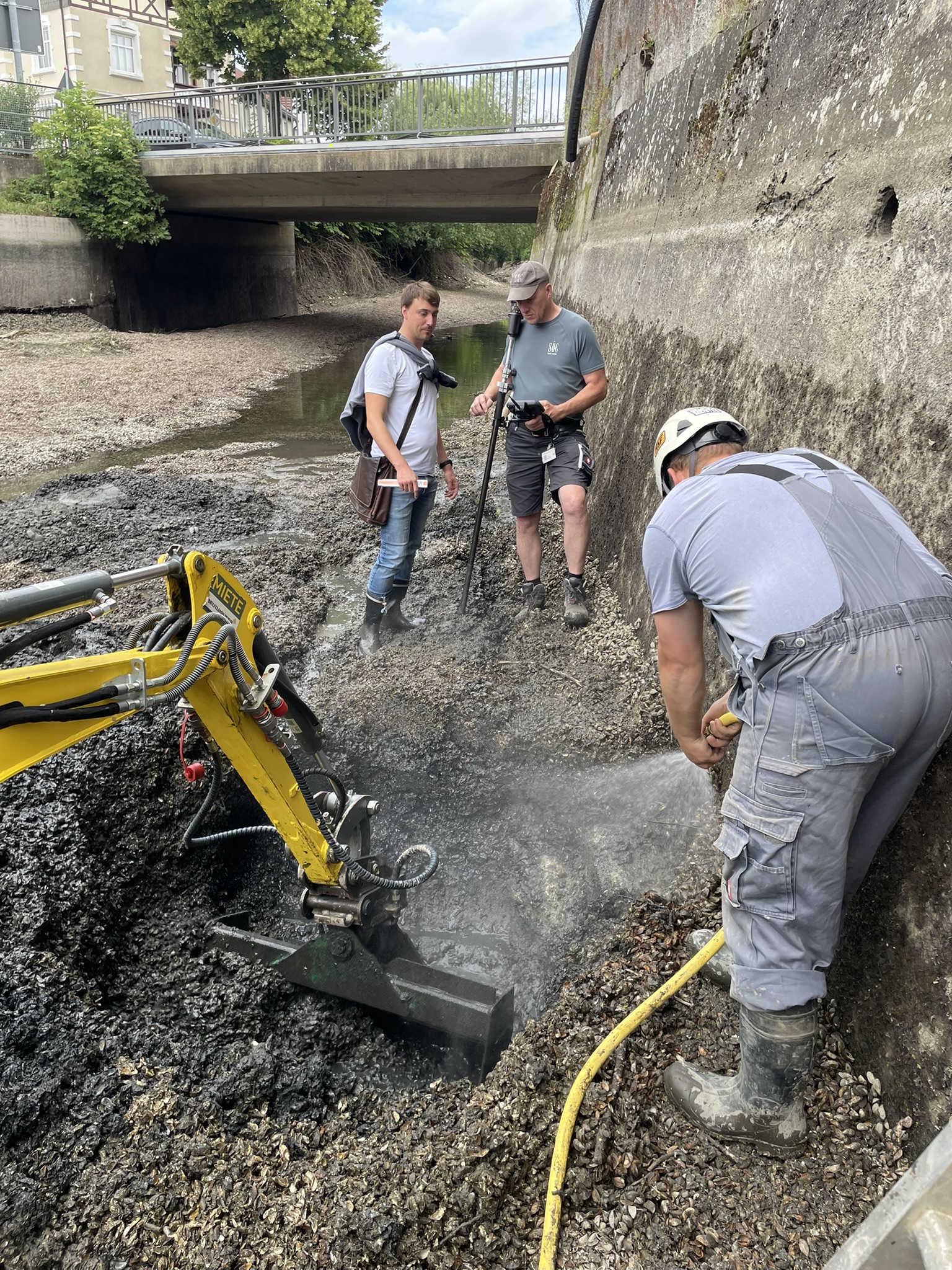

Ein weiterer Schwerpunkt lag auf der Untersuchung der Ufermauer entlang des Mühlbachs. Gemeinsam mit der benachbarten SÜC als Kraftwerksbetreiber war bereits im vergangenen Jahr vereinbart worden, den Mühlbach für einen begrenzten Zeitraum trockenzulegen, um den baulichen Zustand der Ufermauer untersuchen zu können. Nach Genehmigung durch die zuständigen Behörden konnte die Maßnahme vom 15. bis 18. Juni umgesetzt werden. In enger Abstimmung mit der SÜC, dem Landratsamt, dem Wasserwirtschaftsamt, dem Fischereiverein sowie der Kläranlage wurde der Mühlbach kontrolliert trockengelegt. Mithilfe des Baukrans wurde ein Minibagger in das Bachbett eingesetzt, um gezielte Schürfe an der Gründung der Ufermauer anzulegen. Ergänzend wurden Kernbohrungen durchgeführt, um Aufbau und Tragfähigkeit der historischen Konstruktion zu untersuchen. Die anspruchsvollen Arbeiten konnten innerhalb des engen Zeitfensters planmäßig abgeschlossen werden. Derzeit werden die gewonnenen Proben, Vermessungsdaten und Untersuchungsergebnisse statisch ausgewertet.

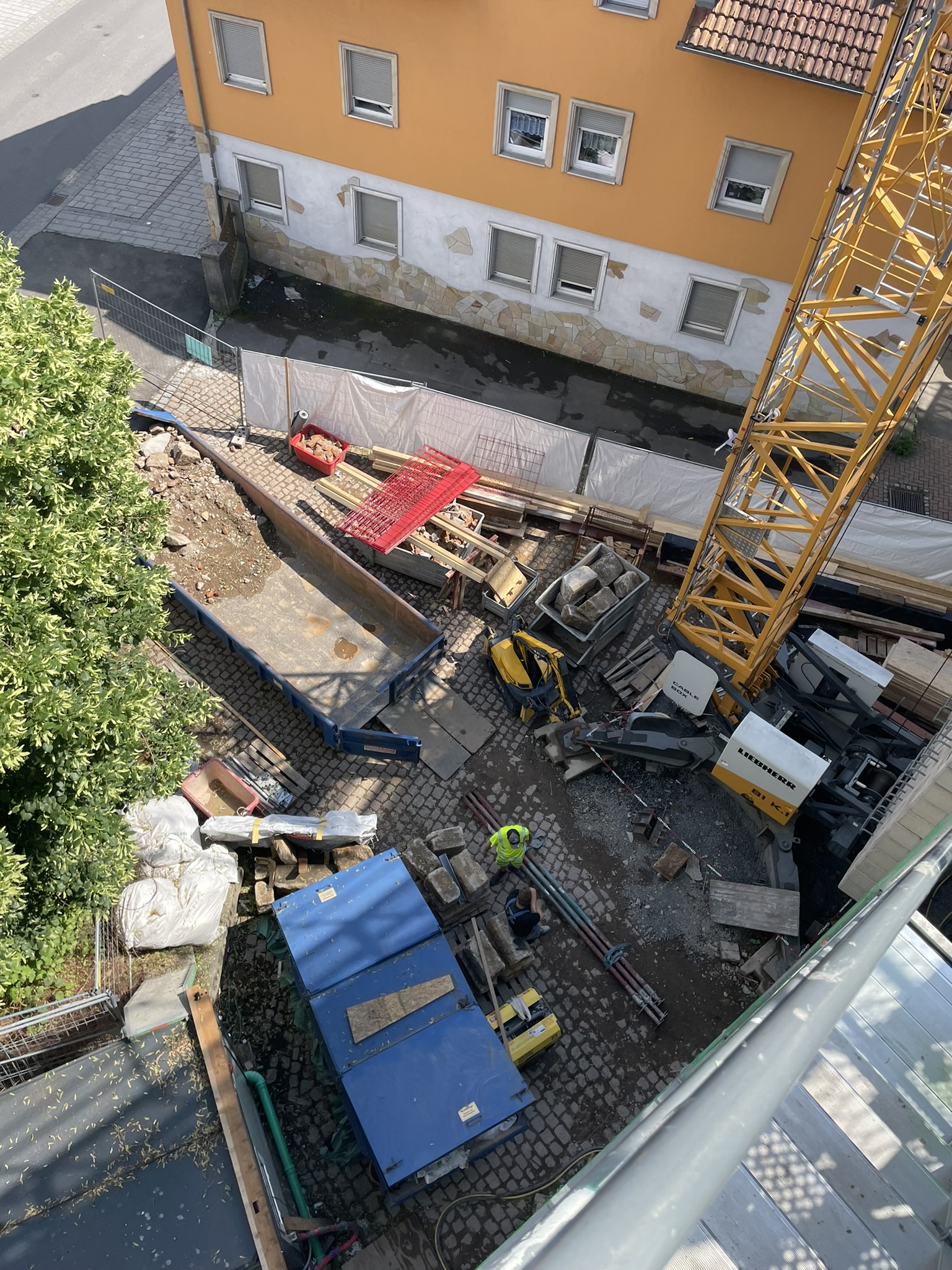

Ein weiterer wichtiger Baufortschritt konnte zum Monatsende erzielt werden. Nachdem sich der Beginn der Arbeiten verschoben hatte, brachte die Firma Berger in der letzten Juniwoche das erforderliche Material auf die Baustelle. Damit konnte die Bohrpfahlgründung starten.
